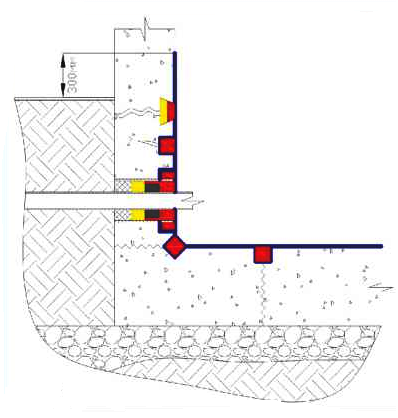

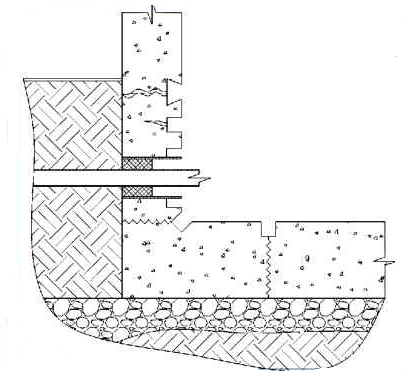

ПРОБЛЕМА: ПРОБЛЕМА: затопленный подвал частного жилого дома. При осмотре подвала выявлено, что вода в помещение поступает через трещины в стене, технологический шов в бетонном основании, через места ввода пластиковой трубы, через отверстие в стене, где имеются течи.
ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ.
1 этап: подготовка поверхности.
1. Удалить рыхлый бетон механическим способом (с применением отбойного молотка).
2. Очистить поверхность бетона при помощи щетки с металлическим ворсом от пыли, грязи, цементного молока, высолов, плиточного клея, краски и других материалов, препятствующих проникновению активных химических компонентов в бетон.
3. По всей длине трещин, швов, стыков, примыканий и вокруг ввода коммуникаций выполнить штрабы П–образной конфигурации сечением 25х25 мм. (рис.4, 5)
4. Очистить штрабы щеткой с металлическим ворсом.
5. При наличии активных течей подготовить полость путем придания ей формы «ласточкиного хвоста» глубиной не менее 50 мм (рис.2). Вокруг пластиковой трубы выполнить штрабу в бетоне глубиной не менее 75 мм (при активных течах 100 мм) и шириной 25 мм.
1. Приготовить необходимое количество раствора материала «Ватерплаг» или «Пенеплаг». Перемешивание производить не более 1 минуты. Заполнить полость течи в форме «ласточкиного хвоста» на ½ раствором материала «Ватерплаг» или «Пенеплаг», прижать и удерживать до окончания схватывания материала (рис.3).
2. Приготовить необходимое количество раствора материала «Пенетрон». Обработать им внутреннюю полость течи.
3. Приготовить необходимое количество раствора материала «Пенекрит». Заполнить им оставшуюся полость (рис.6) (расход материала 2,0 кг/л).

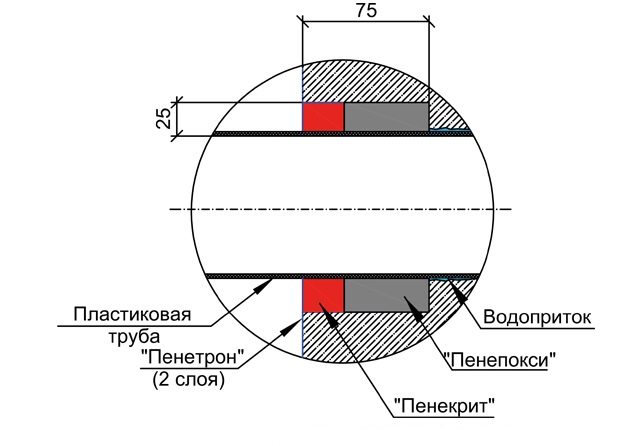

4. Пространство между трубой и бетоном плотно без разрывов заполнить клеем «ПенеПокси». По возможности необходимо просушить бетон перед нанесением клея. Оставшееся пространство вокруг гильзы плотно заполнить растворной смесью «Пенекрит», предварительно увлажнив поверхность бетона и загрунтовав ее растворной смесью «Пенетрон» в один слой (рис. 7).
3 этап: гидроизоляция швов и стыков.
1. Штрабу тщательно увлажнить.
2. Приготовить раствор материала «Пенетрон». Нанести его в один слой кистью из синтетического волокна («макловица»).
3. Приготовить раствор материала «Пенекрит». Плотно заполнить им штрабу (расход материала 1,5 кг/м.п. при сечении штрабы 25*25 мм, с увеличением сечения штрабы расход материала увеличивается).
4 этап: гидроизоляция поверхности.
1. Тщательно увлажнить поверхность бетона.
2. Приготовить раствор материала «Пенетрон», нанести его в два слоя кистью из синтетического волокна («макловица») (рис. 6, 8).
3. Первый слой материала «Пенетрон» наносить на влажный бетон (расход материала 600 г/кв.м). Второй слой наносить на свежий, но уже схватившийся первый слой (расход материала 400 г/кв.м).
4. Перед нанесением второго слоя поверхность увлажнить.
5 этап: уход за обработанной поверхностью.
1. Обработанные поверхности следует защищать от механических воздействий и отрицательных температур в течение 3-х суток.
2. При этом необходимо следить за тем, чтобы обработанные материалами системы «Пенетрон» поверхности в течение 3-х суток оставались влажными, не должно наблюдаться растрескивания и шелушения покрытия.
3. Для увлажнения обработанных поверхностей обычно используются следующие методы: водное распыление, укрытие бетонной поверхности полиэтиленовой пленкой. При уходе за поверхностью, обработанной со стороны давления воды, срок увлажнения рекомендуется увеличить до 14 суток.
